1 этап. Предпроектное исследование:

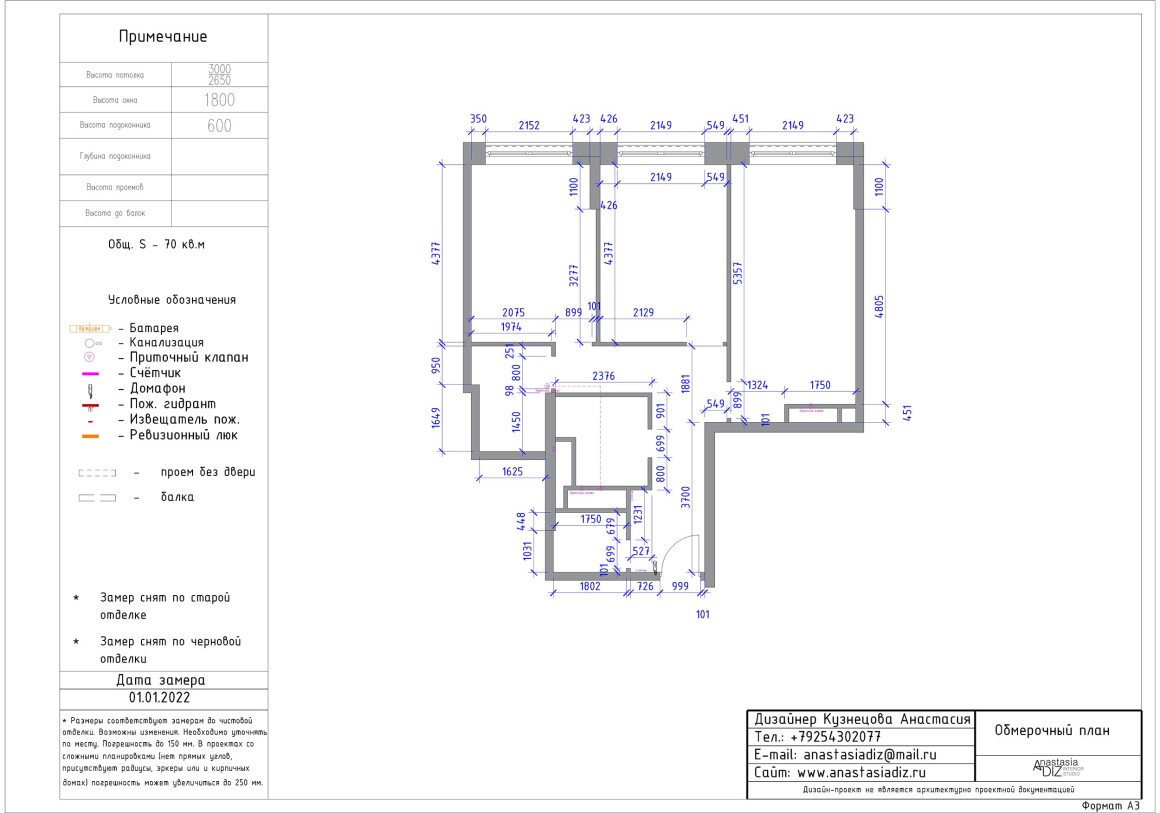

Для начала дизайнер выезжает на объект и снимает все замеры еще до демонтажа.
*После демонтажа и возведения перегородок они изменятся, если необходим контрольный замер и внесение корректировок, это можно сделать по запросу заказчика.
Сначала мы создаем три планировочных решения на основе пожеланий клиента. Затем обсуждаем их вместе и вносим корректировки. Даем клиенту время на размышление — 3-5 дней. Если у клиента появляются новые идеи по изменениям, мы их учитываем. Это будет основным планировочным решением, на основе которого мы разрабатываем визуализации. Если клиент хочет увидеть еще варианты планировок, это будет стоить дополнительно.

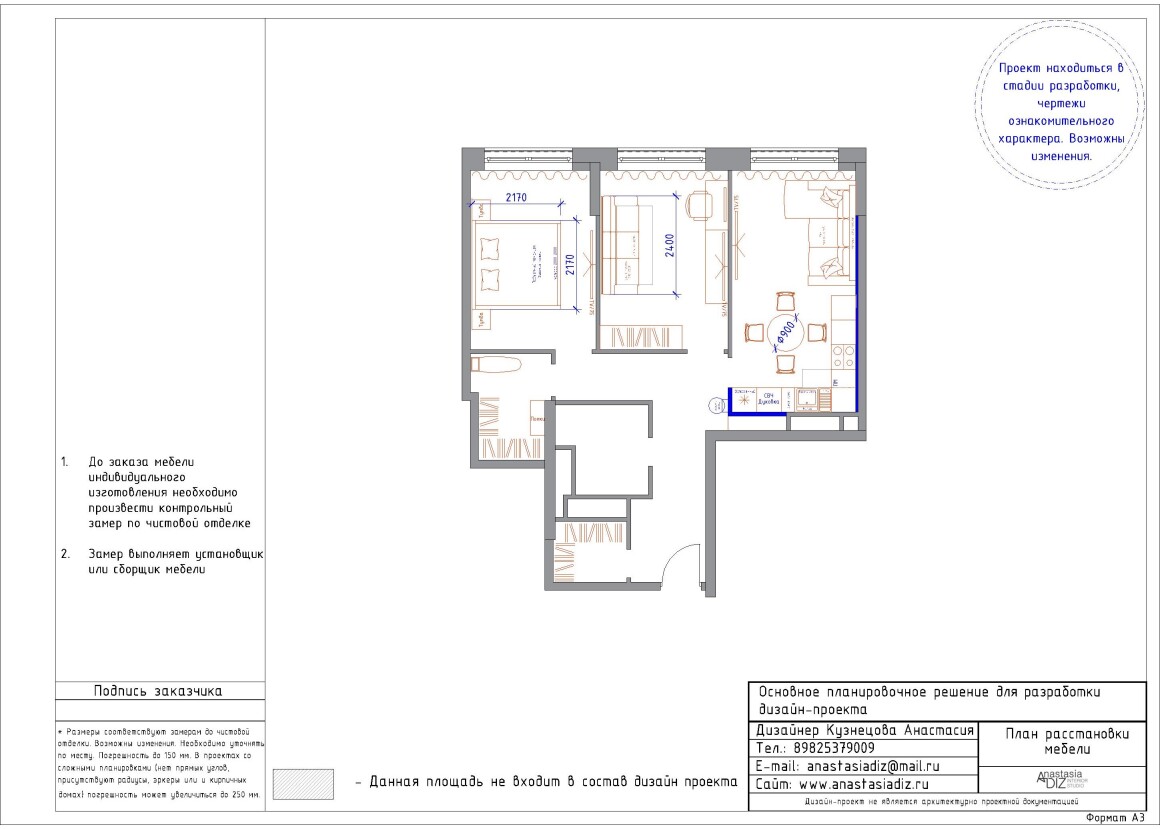

Согласованный вариант планировочного решения с заказчиком, который является основой для разработки дизайн-проекта.
*На плане указаны ориентировочные габаритные размеры мебели, зеленым цветом отмечены размеры проходов, красным — критично маленькие размеры проходов. Также согласовываем открывание дверей и тип механизма открывания.
Дополнительные варианты расстановки мебели оплачиваются отдельно.
Стоимость каждого варианта составляет 100% от цены первого этапа проекта за последующие 2-3 варианта.

Эти суммы не включаются в общую стоимость договора об оказании дизайнерских услуг.

Для разработки дополнительных планировочных решений потребуется дополнительное время — от 3х до 7 дней.
Это увеличит сроки разработки дизайн-проекта.
arrow
При заключении договора мы отправим вам подробный план разработки дизайн-проекта, а также опросы, которые помогут нам лучше понять ваши потребности и заполнить тех.задание.
arrow
Перепланировка и согласование перепланировки:
Этим занимаются специализированные компании. Уже на этапе согласования планировочного решения мы можем получить их консультацию. Для предоставления точной информации о возможных вариантах перепланировки необходимо запрашивать поэтажный план из ЕГРН или БТИ не только вашего этажа, но также этажей выше и ниже. Возможно, ваши соседи согласовали перепланировку, вследствие которой вы уже не можете сделать то, что было возможно согласовать раньше. Важно чтобы на планах были обозначены границы комнат и мокрых точек.
Для перехода к следующему этапу разработки — выбору материалов и визуализации — нам необходимо согласовать планировочное решение. Оно служит фундаментом для всего проекта. Изменения на этом этапе позже могут потребовать дополнительных затрат на корректировку следующего этапа визуализации.
2 этап. 3D визуализация интерьера:
При разработке дизайн-проекта мы сначала подбираем материалы в салонах партнёров. Затем создаём визуализацию и показываем её заказчику. Чтобы он мог принять решение, мы едем в салон и смотрим материалы вживую. Так заказчику проще понять, как они будут выглядеть в интерьере.
Если нужно внести изменения в визуализацию, мы это делаем. Желательно сразу определиться со всеми корректировками: где заменить светильник, материал и т. д., по всем помещениям которые входят в дизайн проект. Это позволит избежать повторной визуализации для каждого элемента и ускорить время разработки дизайн-проекта.
Корректировки в разных аспектах дизайна без кардинального изменения стиля считаются одной корректировкой.
Если заказчик хочет подумать, даем ему 3-5 дней на раздумья и затем вносим коррективы.
Корректировка проекта это не просто изменение визуализации. Визуализация одного ракурса зависит от мощности компьютера и сложности материалов. Стекло, отражающие поверхности, лепной декор и другие детали с множеством элементов рендерятся дольше, чем замена текстуры обоев на стене.

Обычно такие изменения без выезда дизайнера в салон и повторного подбора материалов не вносятся. Эта работа также учитывается в стоимости корректировок, так как занимает время. Осматривать все материалы вживую — это один из важных этапов создания проекта, только так можно оценить качество и то, насколько оттенки и цвета сочетаются между собой. Согласовывать всё онлайн невозможно. Любые изменения в визуализации могут повлиять на размеры смежных конструкций или элементов.
Для расчета количества материалов нужно сделать чертеж это уже следующий этап проекта который подлежит оплате. Но сначала нужно согласовать визуализацию. По ней будет создан чертеж. Количество плитки разных размеров и артикулов может отличаться не только визуально но и в количестве.
Оформление стен молдингами без чертежа и выбранного артикула невозможно рассчитать. Чтобы ознакомить заказчика со стоимостью заложенных материалов необходим чертеж.

Сроки разработки дизайн-проекта зависят от числа правок и времени согласования со стороны заказчика. При большом объеме корректировок время разработки дизайн-проекта может увеличиться как минимум в два раза.
arrow
В стоимость работ входит не более 3 (трех) корректировок проекта визуализации по требованию Заказчика (изменить вид настенного и напольного покрытия, внести корректировки в дизайн мебели без кардинального изменения стиля) и 1 (одна) корректировка чертежей.
arrow

3 этап. Планы:

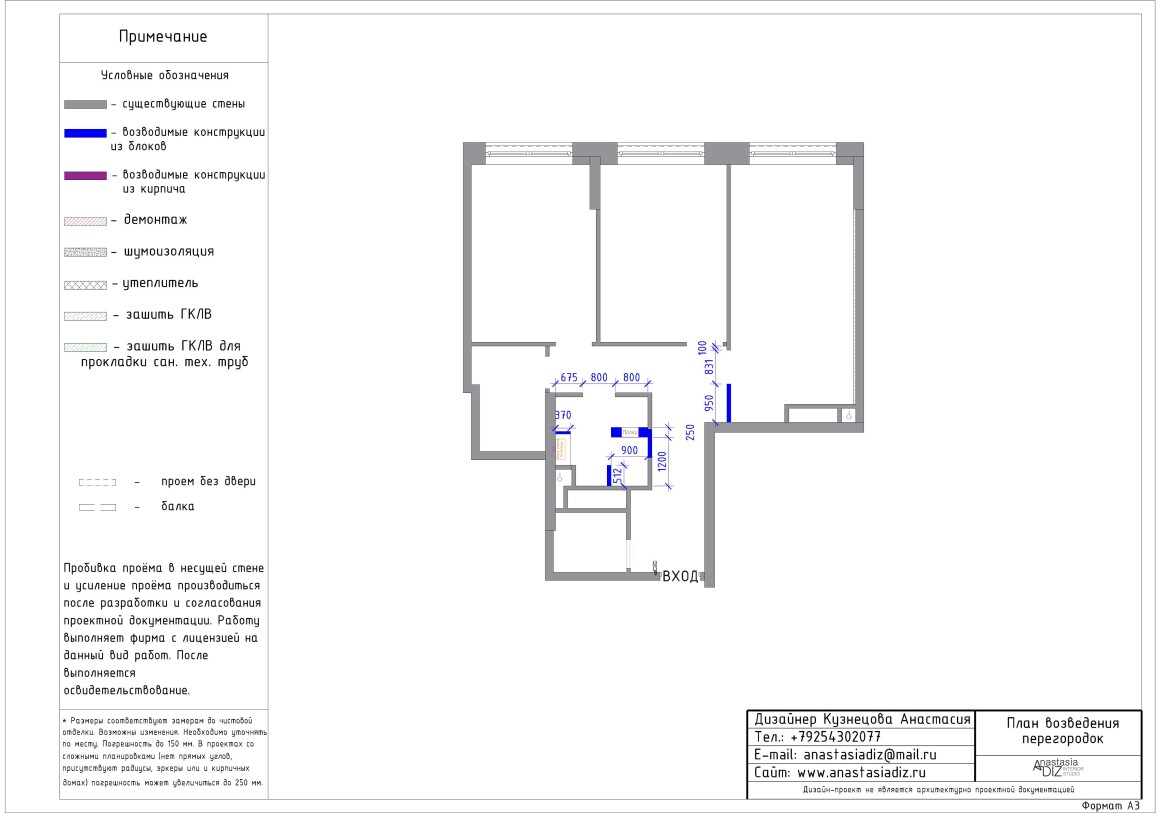

План возведения перегородок.
*Если есть необходимость повторно снять замеры после возведения перегородок и внести корректировки, необходимо уведомить об этом дизайнера.

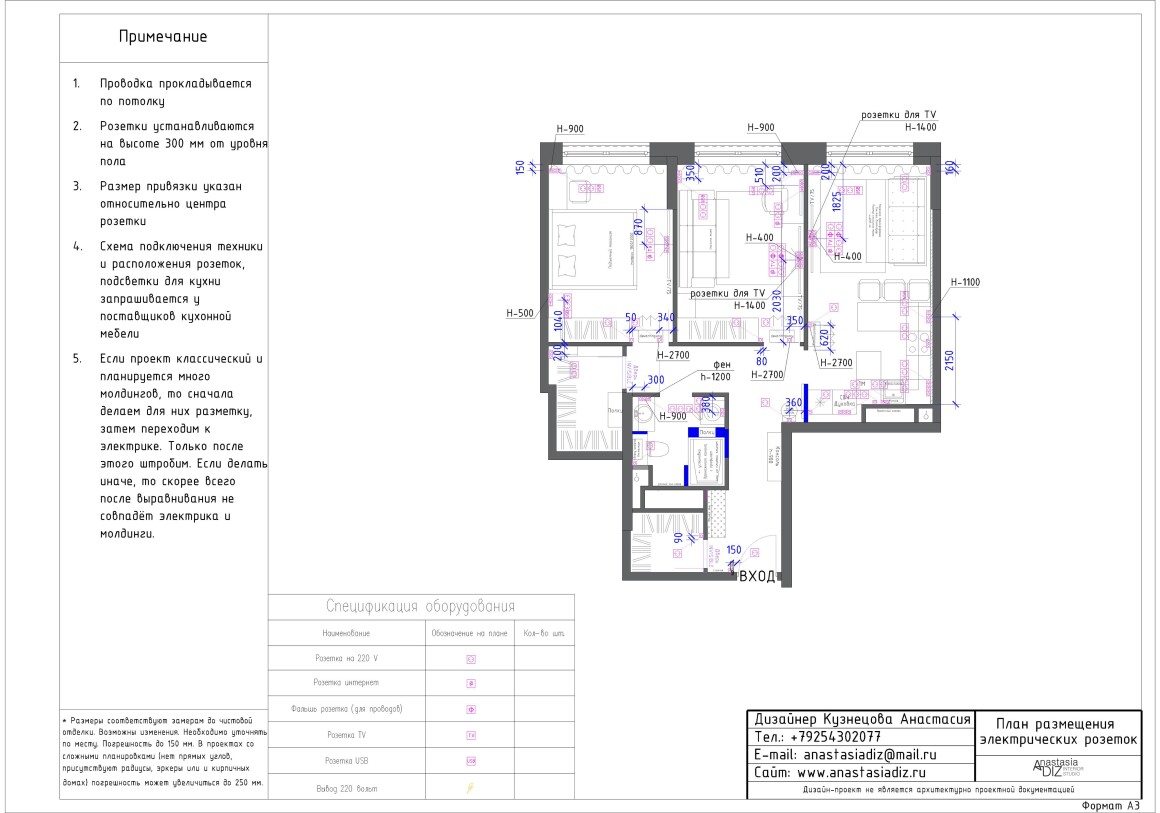

План электрических розеток.
*Перед началом электромонтажных работ желательно сделать разметку согласно дизайн-проекту, внести корректировки, после приступать к штроблению, особенно это важно, если в проекте есть декоративные молдинги или другой декор.

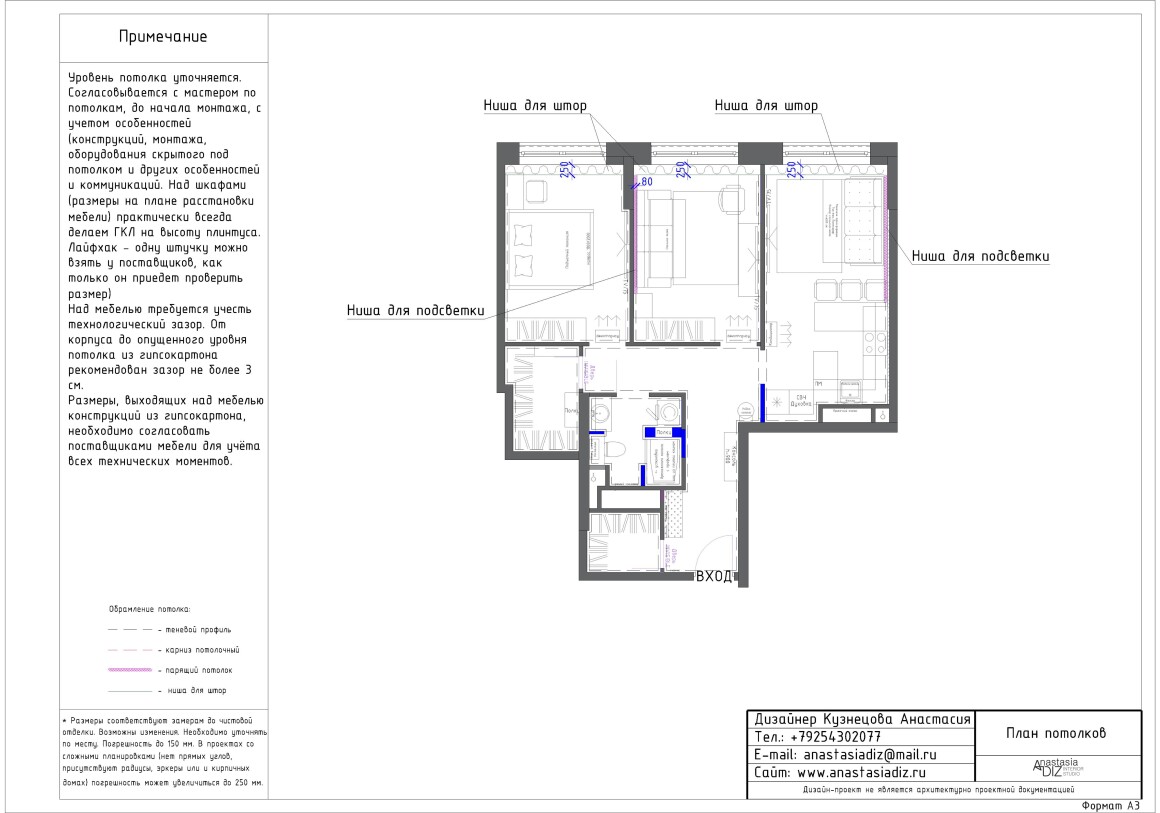

План потолков.
Сложные технические узлы и способ монтажа разрабатывает и выбирает вариант специалист по монтажу в зависимости от типа потолка.

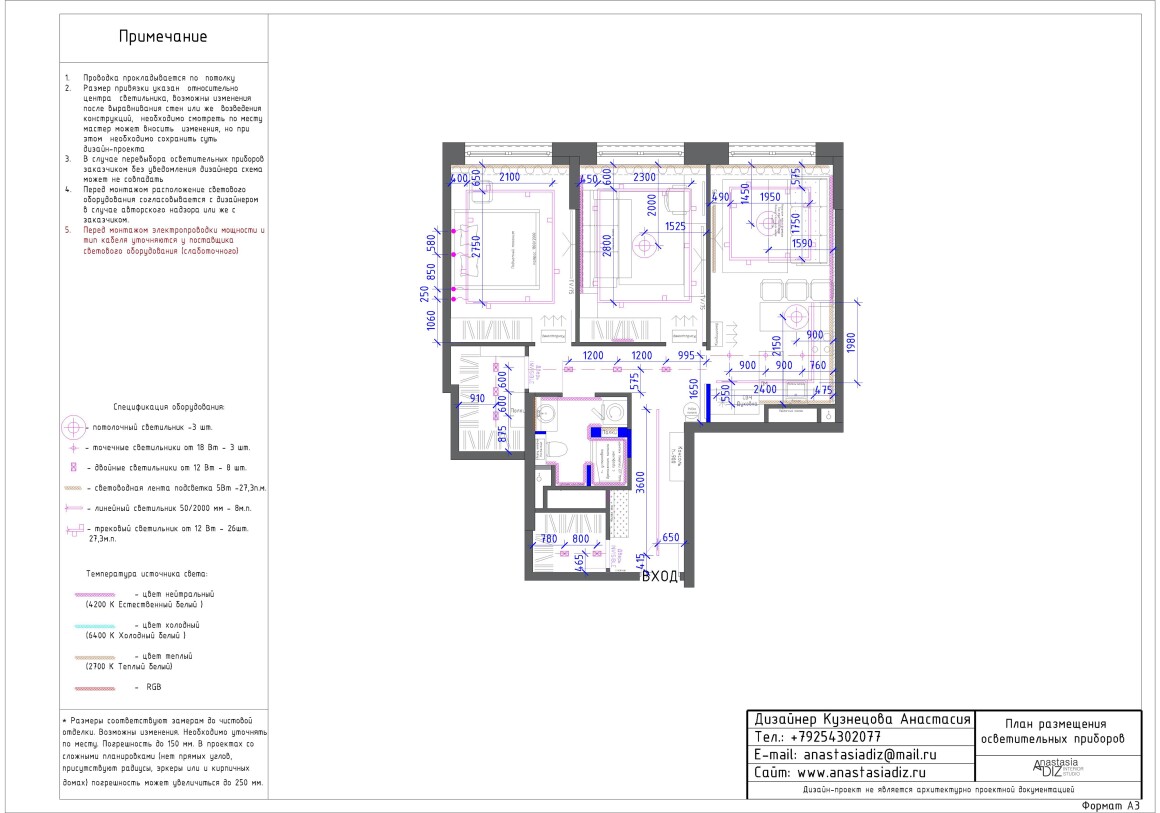

План осветительных приборов.
*После возведения перегородок и выравнивания стен размеры могут поменяться, необходимо провести разметку и внести корректировки по месту. В случае если потолки из ГКЛ, необходимо в разметке учесть местоположение направляющих профилей.

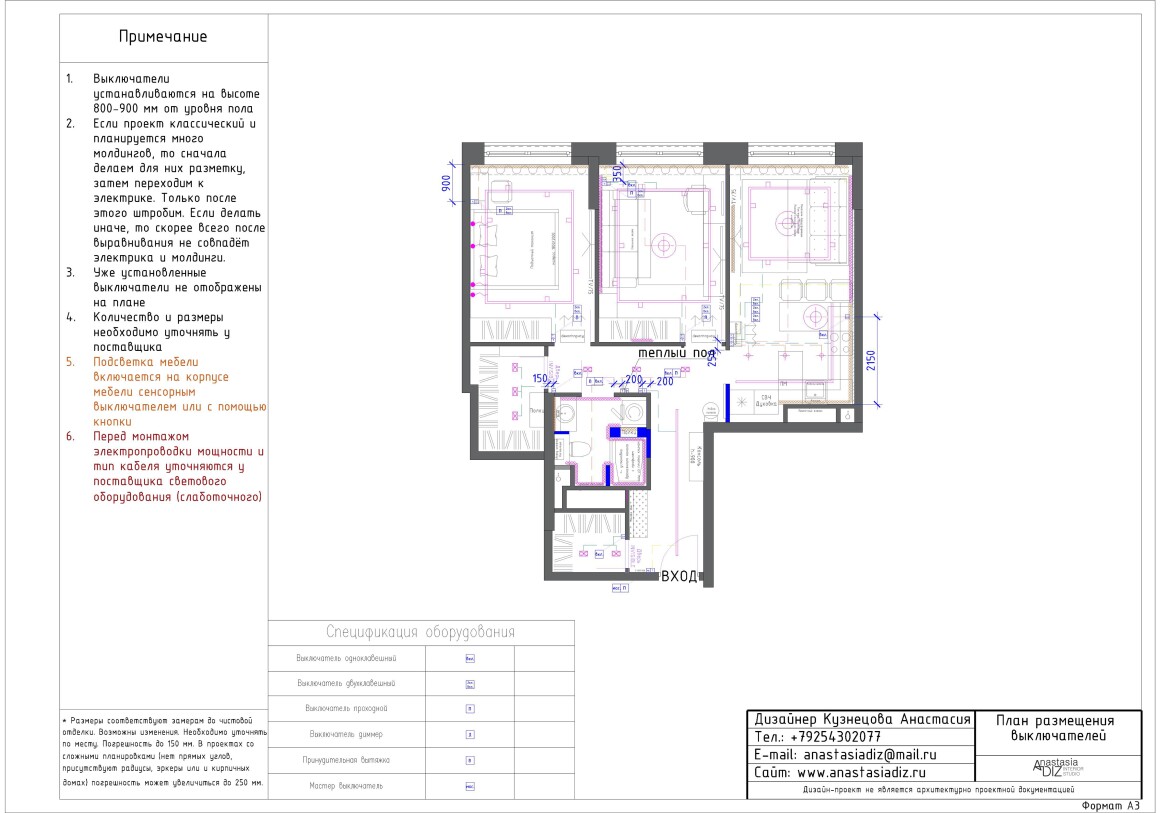

План выключателей.
*Перед началом электромонтажных работ желательно сделать разметку согласно дизайн-проекту, внести корректировки, после приступать к штроблению, особенно это важно, если в проекте есть декоративные молдинги или другой декор.
Развертка стен с указанием розеток, выключателей, бра, подсветок.

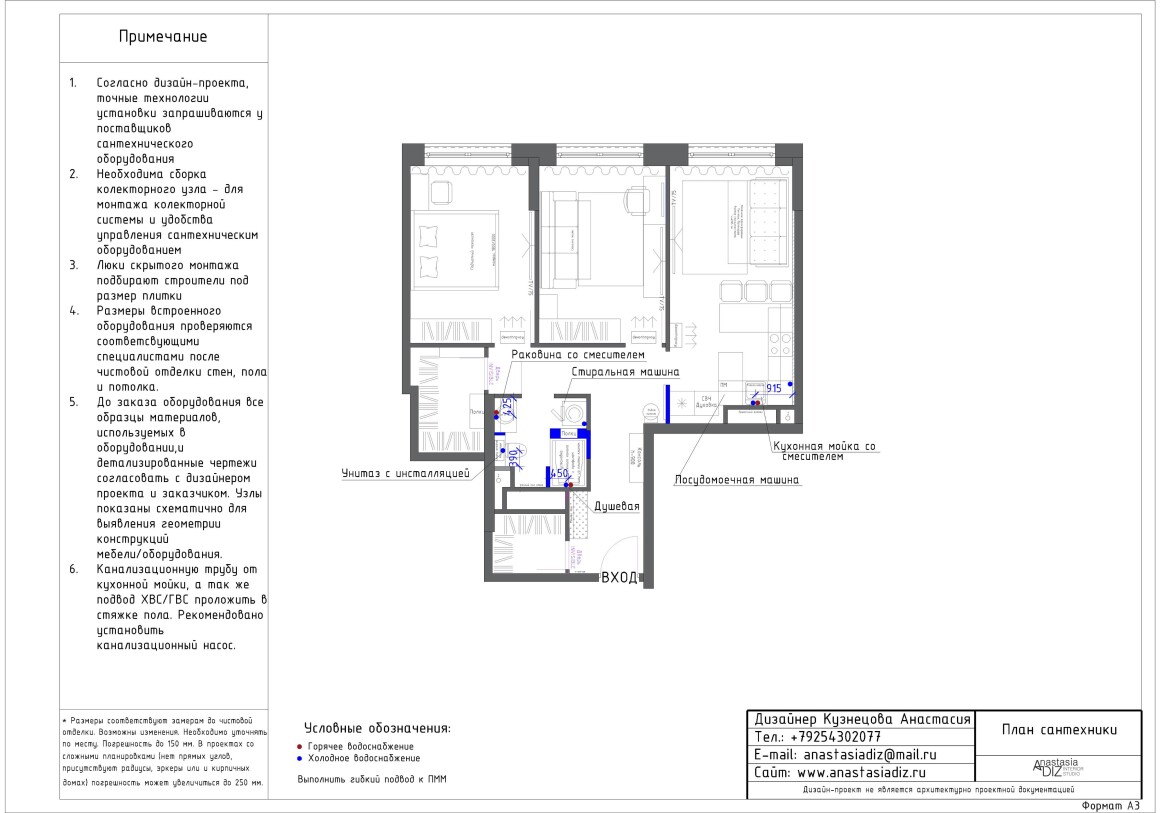

План сантехники.
*Точные размеры выводов сантехники запрашиваются у поставщика сантехники, так как у разных брендов и моделей может быть разная техническая информация.

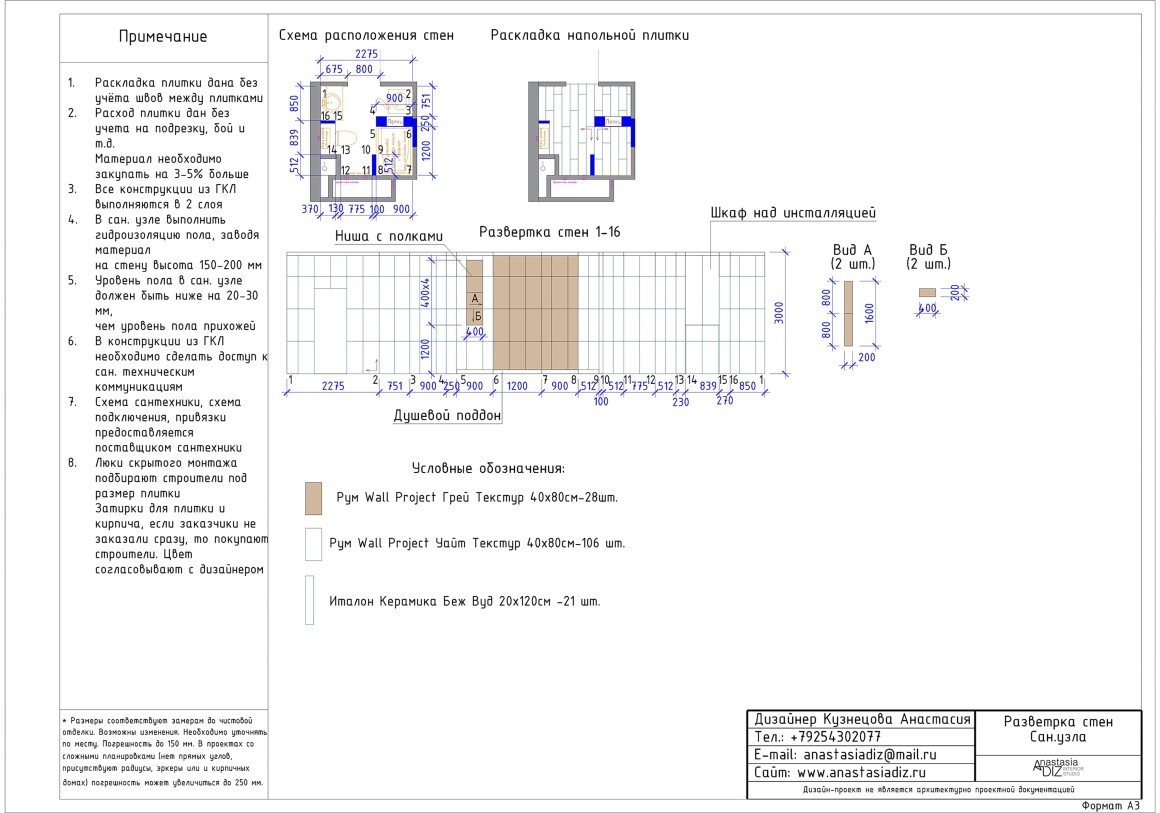

Развертка стен сан. узла.
*В ходе реализации может понадобиться сухая раскладка плитки на объекте: выложить рисунок, посмотреть подрезку и т. д.

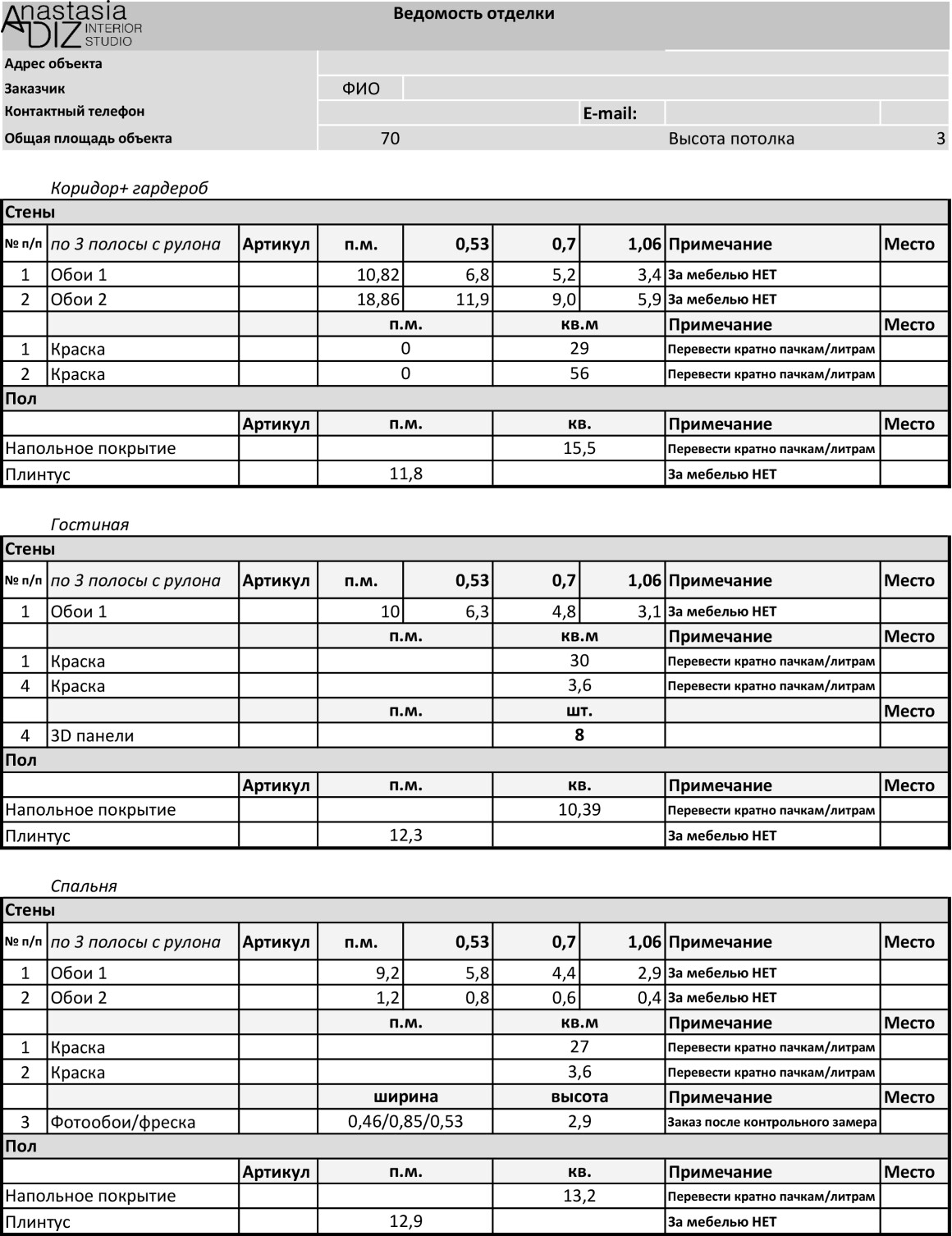

План отделки стен.

*Смотреть совместно с ведомостью отделки, согласно № пп указан тип отделки и расход, информацию по артикулам предоставляет поставщик согласно согласованным материалам при личной встрече.
Развертка стен с указанием декоративных и дизайнерских решений.

План полов.
*Расход указан чистый, при заказе необходимо добавить запас и перевести объем кратно упаковкам товара.

Схема теплых полов.

План проемов.
*Размеры указаны ориентировочные, пригодны для расчета. Перед заказом дверей и оформления проемов необходим выезд специалиста от компании-поставщика для снятия точных замеров после возведения перегородок и подготовки поверхностей к чистовой отделке. Возможно, будут указания для мастеров по доподготовки проемов.

План климатического оборудования.
Корректировки любого этапа дизайн-проекта увеличивают время разработки проекта и его стоимость.
Например: 2 круга (6-7 и 8-9 варианты расстановки мебели) и 3 круга правок визуализации могут увеличить стоимость и время разработки дизайн-проекта в два раза!!!
